SalesforceからHubSpot移行の成否を分けるのはライセンス比較でも機能差でもなく、「データ品質の整備」と「現場定着まで伴走するPMO体制」の有無です。本稿では移行全工程の実務ガイドを提供します。
「Salesforceのライセンス料が年間数千万円に膨らんでいる」「使いこなせていない機能への課金が止まらない」「マーケティングオートメーションとCRMのデータが分断されたまま」──こうした声を、製造業・情報通信業・サービス業を問わず、中堅・大手企業の経営企画部門やDX推進本部から毎月のように聞きます。
SalesforceからHubSpotへの移行を検討する企業は年々増加しており、特に2023〜2024年にかけて、HubSpot社が日本市場でのエンタープライズ層への拡販を強化したことで、1,000名規模以上の企業での移行事例も珍しくなくなりました。(参考:HubSpot News)
しかし、移行プロジェクトの現実は甘くありません。「想定の2倍の工数がかかった」「移行後に営業データが消えた」「現場が誰も使わなくなった」という失敗パターンが繰り返されています。
本稿では、日本唯一のHubSpot認定エリートパートナーである株式会社100が100社以上の導入支援を通じて蓄積した実務ノウハウをもとに、Salesforce→HubSpot移行の全工程をコスト・期間・データ移行手順の観点から解説します。
なぜ今、SalesforceからHubSpotへの移行が増えているのか?
Salesforceのどこに限界を感じる企業が多いのか?
Salesforceは世界シェアNo.1のCRMであり、大規模カスタマイズ・複雑な商流管理・基幹システムとの深い統合が必要な環境では依然として強力な選択肢です。しかし、以下のような状況では「オーバースペック・コスト過多」という構造的な問題が生じます。
- ライセンス費用の肥大化:Salesforce Sales Cloud Enterpriseは1ユーザーあたり月額約2〜3万円(年間契約・2024年実勢価格)。100ユーザー規模で年間2,400〜3,600万円のライセンスコストになります。(参考:Salesforce 料金表)
- カスタマイズ・保守コストの増大:複雑なフロー・Apexコード・カスタムオブジェクトが蓄積され、社内SE・SIerへの依存が深まる。年間の保守費用が200〜500万円に達するケースも珍しくない
- Marketing Cloud(Pardot)との連携コスト:CRMとMAツールを別々に保有するためのライセンス・連携費用が二重で発生する
- UIの複雑さによる現場離れ:管理者が設定したカスタムUIを営業担当者が使いこなせず、Excelや紙での運用に逆戻りするケースが多発
IDC Japanの調査(2023年)によれば、国内企業のCRM活用における最大の課題は「入力率の低さ(現場定着の失敗)」であり、ツールの機能よりも「運用定着支援」への投資対効果が重視される傾向が強まっています。(参考:IDC Japan)
HubSpotはSalesforceと比べてどのような企業に向いているのか?
HubSpotが強みを発揮するのは以下の条件が重なる企業です。
- マーケティング〜営業〜CSまで一気通貫でデータを持ちたい(HubSpotはCRM・MA・CS・CMSが単一データベース上で動作)
- ノーコード・ローコードで現場が運用できる体制を作りたい(Salesforceのような専任管理者が不要になるケースが多い)
- 月次・週次でKPIダッシュボードを現場・経営層が自前で確認したい
- インバウンドマーケティング・コンテンツマーケティングをCRMと連動させたい
- 移行後のシステム保守コストを大幅に削減したい
HubSpot Sales Hub EnterpriseはCore Seat(一般ユーザー)月額$75・Sales Seat(営業担当者)月額$150が基準価格(2024年3月移行後のシートベース料金体系)。ユーザー構成によりますが、Salesforce Enterprise相当の環境と比較して年間数百〜1,000万円規模のライセンスコスト削減が見込まれます。(参考:HubSpot Pricing)
移行前に必ず確認すべきコスト・期間の全体像とは?
SalesforceからHubSpotへの移行コストはどのくらいかかるのか?
移行プロジェクトの費用は、企業規模・データ量・カスタマイズの複雑さによって大きく変動します。以下は株式会社100の支援実績をもとにした目安です。
| 規模 |
従業員数 |
期間 |
総費用目安 |
| スモール |
〜100名 |
1〜2ヶ月 |
200〜500万円 |
| ミドル |
100〜500名 |
3〜6ヶ月 |
500〜2,000万円 |
| ラージ |
500〜1,500名 |
6〜12ヶ月 |
2,000〜5,000万円以上 |
費用の内訳は大きく4つに分類されます。
- HubSpotライセンス費用(初年度):Sales Hub / Marketing Hub / Service Hub のエディション・ユーザー数による
- 導入支援・コンサルティング費用:要件定義・設計・設定・テスト・研修・定着支援を含む。50〜500万円が一般的
- データ移行費用:Salesforceからのデータクレンジング・変換・移行ツール費用。100〜300万円
- 並行稼働・移行期間のSalesforceライセンス継続費用:通常3〜6ヶ月分の二重払いが発生
見落とされがちなのが「Salesforceのキャンセル違約金」です。Salesforceは原則として年間契約の中途解約ができないため、契約更新タイミングに合わせた移行計画が費用最適化の鍵になります。
移行プロジェクトはどのようなフェーズに分かれるのか?
一般的なSalesforce→HubSpot移行プロジェクトは以下の5フェーズで構成されます。
- 現状調査・要件定義(2〜4週間):Salesforceの利用状況調査、データ量・カスタムオブジェクトの棚卸し、HubSpotへのマッピング設計
- HubSpot設計・設定(4〜8週間):パイプライン設計、プロパティ設定、ワークフロー構築、ダッシュボード設計
- データ移行(2〜4週間):データクレンジング、CSVエクスポート・インポート or APIによる移行、整合性検証
- テスト・並行稼働(2〜4週間):ユーザー受入テスト(UAT)、Salesforceとの並行運用、不具合修正
- カットオーバー・定着支援(4〜8週間):Salesforce停止、HubSpot本番稼働、現場トレーニング、KPIモニタリング)

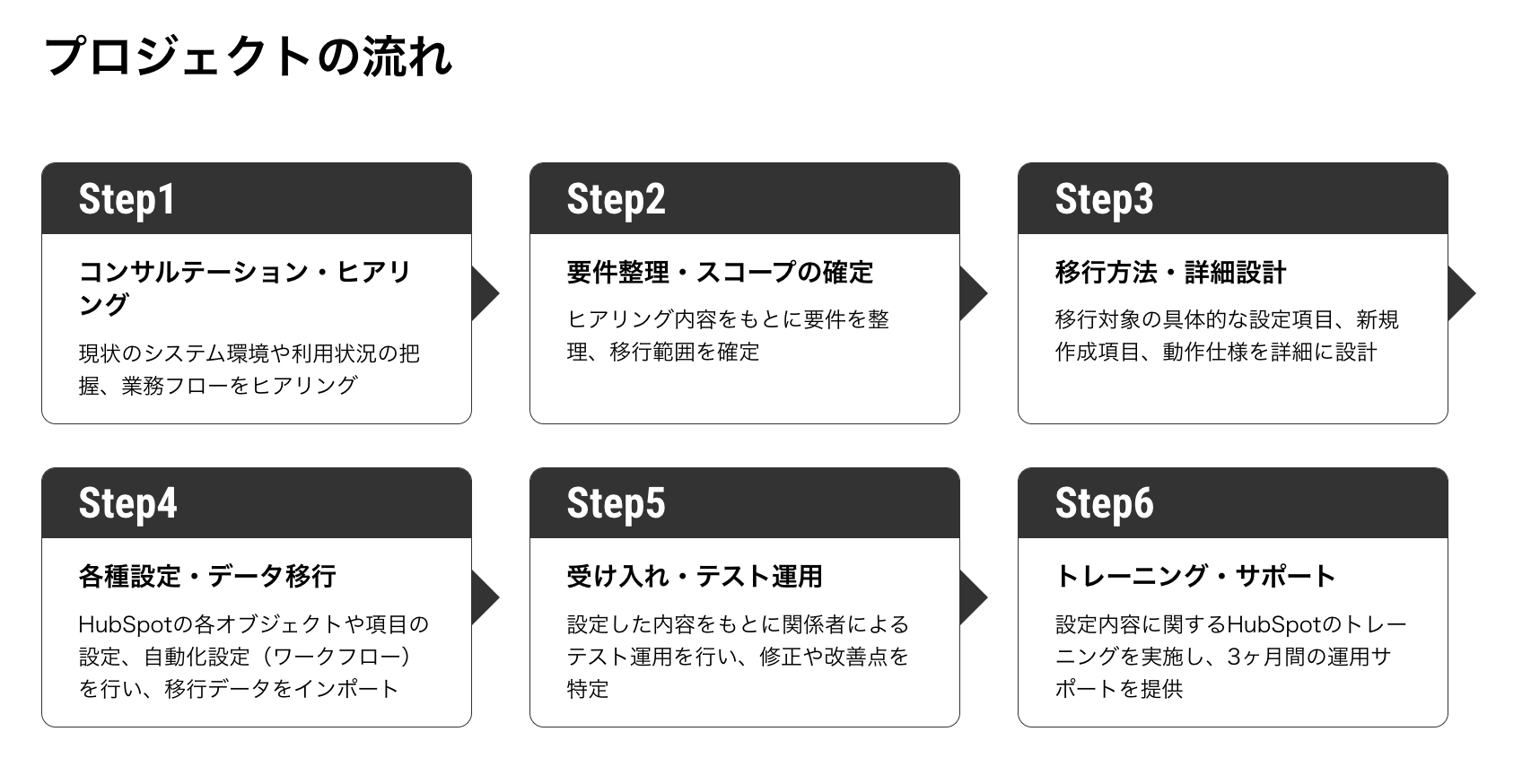

(SalesforceからHubSpotへの移行プロジェクトの流れ)
データ移行はどのように進めるべきか?
Salesforceのどのデータを移行すべきで、何を捨てるべきか?
データ移行の最大の落とし穴は「全データを移行しようとすること」です。Salesforceに5年以上蓄積されたデータには、重複・不整合・活用見込みゼロのゴミデータが大量に含まれているのが通常です。
移行すべきデータ(優先順位順):
- 取引先(Account):企業名・業種・従業員数・担当者情報
- 取引先責任者(Contact):氏名・メールアドレス・電話番号・役職
- 商談(Opportunity):ステージ・金額・クローズ予定日(直近2〜3年分を優先)
- 活動履歴(Task / Event):商談に紐づく重要な履歴のみ(全件移行は現実的でない)
- カスタムフィールド:現在実際に活用されているもののみ
移行を見直すべきデータ:
- 5年以上更新のないコンタクト(メールアドレスの有効性を先に検証)
- 商談ステージが「失注」のまま放置されているレコード
- カスタムオブジェクトのうち、HubSpotで代替設計できるもの
データクレンジングの工数は、多くのプロジェクトで「見積もりの2〜3倍」になります。移行前に必ずデータ品質スコアリングを実施し、スコープを絞り込んでください。
データ移行の技術的な方法にはどのような選択肢があるのか?
HubSpotへのデータ移行には主に3つのアプローチがあります。
| 方法 |
適した場面 |
費用感 |
精度 |
| CSVエクスポート→インポート |
データ量が少ない(〜数万件)、シンプルな構造 |
低 |
中 |
| HubSpot APIを使ったスクリプト移行 |
データ量が多い、関連性(Assocation)の保持が必要 |
中 |
高 |
| 専用移行ツール(Migrate.io、Trujay等) |
スピード重視、技術リソースが限られる場合 |
中〜高 |
中〜高 |
参考:HubSpotは公式に移行ガイドとAPIドキュメントを提供しています。(HubSpot CRM Imports API)
実務上は「CSVでの段階的移行+APIで関連付け(Association)を再構築」するハイブリッドアプローチが、品質と費用のバランスが取れています。
HubSpotのデータ構造はSalesforceとどう異なるのか?
最も重要なマッピング上の違いを以下に整理します。
| Salesforce |
HubSpot |
注意点 |
| Account(取引先) |
Company(会社) |
ほぼ1対1で対応 |
| Contact(取引先責任者) |
Contact(コンタクト) |
ほぼ1対1で対応 |
| Opportunity(商談) |
Deal(取引) |
パイプライン設計を先に決める |
| Lead(リード) |
Contact(コンタクト) |
HubSpotにLeadオブジェクトはない(ライフサイクルステージで管理) |
| Campaign(キャンペーン) |
Campaign(キャンペーン) |
構造が異なるため再設計が必要 |
| Task / Event |
Activity(活動) |
完全移行は困難。重要履歴のみを選別 |
特に「SalesforceのLeadをHubSpotのどのライフサイクルステージにマッピングするか」は、移行後の営業・マーケティング連携の品質を左右します。要件定義フェーズで徹底的に議論してください。(参考:HubSpot Lifecycle Stages)
プロジェクト失敗を防ぐ体制はどう作るべきか?
移行プロジェクトが失敗する典型的なパターンとは何か?
100社以上の支援実績から見えてきた、移行プロジェクト失敗の上位パターンは以下の通りです。
- 「IT部門だけのプロジェクト」になる:営業・マーケ・CSが要件定義に参加せず、現場のニーズが反映されないまま設定が完了。結果、誰も使わないシステムが完成する
- データ移行を軽視する:「あとで整理すればいい」と汚いデータのまま移行。移行後にAI分析・レポートが機能せず、二度手間の整備が発生
- トレーニングを1回で終わらせる:カットオーバー直前の1〜2回のハンズオンで終了。定着支援がなく、3ヶ月後には「元に戻っている」状態に
- パートナー任せにする:社内のHubSpotオーナー(スーパーユーザー)を育てずにプロジェクトを完了。パートナーが離れた後に運用が止まる
- スコープを広げすぎる:「せっかくだから全機能を導入しよう」とPhase1のスコープが膨張。6ヶ月のプロジェクトが18ヶ月に延びる
成功する移行プロジェクトの体制はどのように設計すべきか?
1,000名規模の移行プロジェクトで機能する体制の標準構成は以下の通りです。
| 役割 |
社内担当 |
パートナー担当 |
| プロジェクトスポンサー |
執行役員クラス(最終意思決定) |
アカウントエグゼクティブ |
| プロジェクトマネージャー |
DX推進部門リーダー |
PMO(利害調整・進行管理) |
| HubSpotオーナー |
マーケ or 営業推進担当(社内スーパーユーザー) |
HubSpot設定・技術支援 |
| データ移行担当 |
IT部門 or 情報システム部門 |
データエンジニア |
| 現場代表 |
営業・マーケ・CS各部門のキーマン |
ユーザー研修・定着支援 |
特に「パートナーのPMO機能」の質が成否を分けます。単に設定作業をこなすだけでなく、社内の利害調整・経営層への進捗報告・現場の抵抗を解消するコミュニケーション設計まで担えるパートナーを選んでください。
HubSpotに移行後の活用フェーズでどう成果を出すか?
移行直後に優先すべきHubSpot設定とは何か?
カットオーバー後の最初の90日間が定着率を決定します。以下を優先して設定・運用してください。
- ダッシュボードの整備:経営層用・マネージャー用・営業担当用の3階層でKPIレポートを設定。週次でレビューする文化を作る
- ワークフローの段階的展開:最初は「リードの自動アサイン」「商談ステージ変更時の通知」など単純なものから。複雑な自動化は定着後に追加
- HubSpot Academy活用:社内スーパーユーザーにHubSpot認定資格の取得を推奨。学習コンテンツは無料で提供されています(HubSpot Academy)
- データ品質の継続モニタリング:移行後もデータ入力率・重複レコード数・パイプライン更新頻度を週次でモニタリング
SalesforceとHubSpotを並行運用するケースはあるのか?
大規模エンタープライズでは、以下のケースで並行運用が選択されることがあります。
- 基幹システムとのSalesforce連携が複雑すぎて短期移行が困難な場合:HubSpotをフロントの営業・マーケ用途に使い、Salesforceを基幹連携・会計処理に残す
- グローバル拠点でSalesforceを継続使用し、日本拠点のみHubSpotに移行するケース
ただし、並行運用はデータ分断・二重入力・コスト増大という新たな問題を生みます。長期的には単一プラットフォームへの統合が理想であり、並行運用は「移行期間の一時的な状態」と位置づけることが重要です。
HubSpotとSalesforceのネイティブ連携機能も提供されており、完全移行前の段階的連携にも対応しています。(参考:HubSpot Salesforce Integration)
移行を検討するなら、まず何をすべきか?
移行の初期検討で最初に行うべきアクションとは何か?
移行検討の出発点は「現状のSalesforce活用の棚卸し」です。以下のチェックリストを社内で確認することから始めてください。
- □ 現在のSalesforceライセンス費用(年間総額)を把握しているか
- □ 実際に月次でSalesforceにログインしているユーザー数は何名か
- □ Salesforceで現在運用中のカスタムオブジェクト・Apexコードの数を把握しているか
- □ Salesforce以外に連携しているシステム(基幹・会計・MAなど)はどれだけあるか
- □ Salesforceの「困っていること」を部門をまたいでヒアリングしたことがあるか
上記を整理した上でHubSpotパートナーに相談すると、初回面談で具体的な移行プランと概算費用の提示が受けられます。
HubSpot移行パートナーはどのように選ぶべきか?
パートナー選定は移行成功の最重要要素です。以下の基準で評価してください。
- HubSpot認定ティアの確認:Elite / Diamond / Platinum / Gold の順。Salesforce→HubSpot移行の実績を保有するEliteまたはDiamondパートナーを優先する
- 同業種・同規模の移行実績:「製造業100〜500名規模の移行を3件以上支援した」など、具体的な実績を求める
- PMO機能の有無:技術設定だけでなく、社内調整・研修・定着支援まで一貫して担える体制があるか
- データ移行の内製化/外注の透明性:データ移行を自社で行うか、再委託するかを明示しているか
- 移行後の運用支援プラン:カットオーバー後6〜12ヶ月間の定着支援契約があるか
(参考:HubSpot Solutions Partner Marketplace)
よくある質問(FAQ)
Q1. SalesforceからHubSpotへの移行はどのくらいの期間かかりますか?
企業規模・データ量・カスタマイズの複雑さによって変わりますが、100名以下の規模で1〜2ヶ月、100〜500名規模で3〜6ヶ月、500名以上の大規模プロジェクトでは6〜12ヶ月以上が目安です。Salesforceのカスタマイズが深い場合や、連携システムが多い場合はさらに期間が延びます。
Q2. Salesforceの契約を途中で解約して移行することはできますか?
Salesforceは原則として年間契約の中途解約ができません。違約金が発生するケースが多いため、Salesforceの契約更新タイミングに合わせて移行計画を立てることがコスト最適化の基本戦略です。更新の6〜9ヶ月前から移行プロジェクトを開始するのが理想的です。
Q3. HubSpotにはSalesforceのLeadオブジェクトに相当するものがありますか?
HubSpotにはLeadオブジェクトが存在しません。代わりに「コンタクトのライフサイクルステージ(Subscriber→Lead→MQL→SQL→Opportunity→Customer)」でリードを管理します。移行前にSalesforceのLeadをHubSpotのどのライフサイクルステージにマッピングするかを詳細に設計することが重要です。
Q4. 移行後もSalesforceと連携させることはできますか?
可能です。HubSpotはSalesforceとのネイティブ双方向同期機能を提供しており、Contact・Account・Deal・Opportunityの同期が設定できます。グローバル拠点がSalesforceを継続使用する場合や、基幹システム連携をSalesforceに残す場合の段階的移行に活用されています。
Q5. 移行時にSalesforceのすべてのデータをHubSpotに移せますか?
技術的には可能ですが、全データ移行は推奨しません。5年以上蓄積されたSalesforceデータには重複・不整合・活用見込みゼロのレコードが大量に含まれており、全件移行するとHubSpotのデータ品質も汚染されます。データクレンジングを実施し、移行対象を「現在も活用価値のあるデータ」に絞り込むことが成功の鍵です。
Q6. HubSpot Marketing Hubとは別契約が必要ですか?
HubSpotは「Hub」単位でライセンスが分かれています(Sales Hub・Marketing Hub・Service Hub・CMS Hub等)。Salesforceからの移行でMarketing Cloud(Pardot)も置き換えたい場合は、HubSpot Marketing Hubのライセンスが追加で必要です。ただし、HubSpotの場合はCRMとMAが同一プラットフォームで動作するため、Salesforce+Pardotの二重ライセンスより総コストが下がるケースが多いです。
Q7. Salesforceで作ったカスタムレポートはHubSpotでも再現できますか?
多くのレポートは再現できますが、Salesforce特有の高度なレポート機能(複数オブジェクトをまたぐ集計、Matrix Report等)はHubSpotでは標準機能での再現が難しい場合があります。移行前にレポート要件の棚卸しを行い、HubSpotのカスタムレポートビルダーで対応可能かを確認することが重要です。
Q8. 移行コストを抑えるために自社でできることはありますか?
データクレンジングは社内でも実施できます。Salesforceからデータをエクスポートし、重複・不整合・空白レコードを整理した状態でパートナーに渡すことで、データ移行工数を30〜50%削減できます。また、社内でHubSpot Academyを活用して基礎知識を習得しておくと、研修コストの削減にもつながります。
Q9. 移行後に現場がHubSpotを使わなくなるリスクはどう防ぎますか?
最重要の定着化施策は「現場のキーマンを巻き込んだ要件定義」と「カットオーバー後90日間の伴走支援」です。IT部門だけで設計を進め、営業現場に降ろすだけのアプローチは高確率で失敗します。現場が「自分たちの要望が反映されたシステム」と感じられる設計プロセスが、移行後の定着率を大きく左右します。
Q10. 移行のタイミングはいつが最適ですか?
Salesforceの契約更新日の6〜9ヶ月前が最適な検討開始タイミングです。期初(4月や1月)のタイミングに合わせて移行完了を計画するケースが多く、年度替わりの予算確保と合わせてプロジェクトを立ち上げる企業が増えています。少なくとも移行開始の3〜4ヶ月前には要件定義を完了している状態が理想です。
